Thiết kế và thi công trong Vinhomes không giống với các công trình dân dụng thông thường. Chủ đầu tư không chỉ cần quan tâm đến thẩm mỹ và công năng mà còn phải tuân thủ nhiều quy định nghiêm ngặt từ Ban Quản lý khu đô thị.
Nếu không nắm rõ các lưu ý khi thiết kế thi công trong Vinhomes, chủ đầu tư có thể gặp rủi ro bị đình chỉ thi công, phạt hành chính hoặc phải sửa lại công trình.

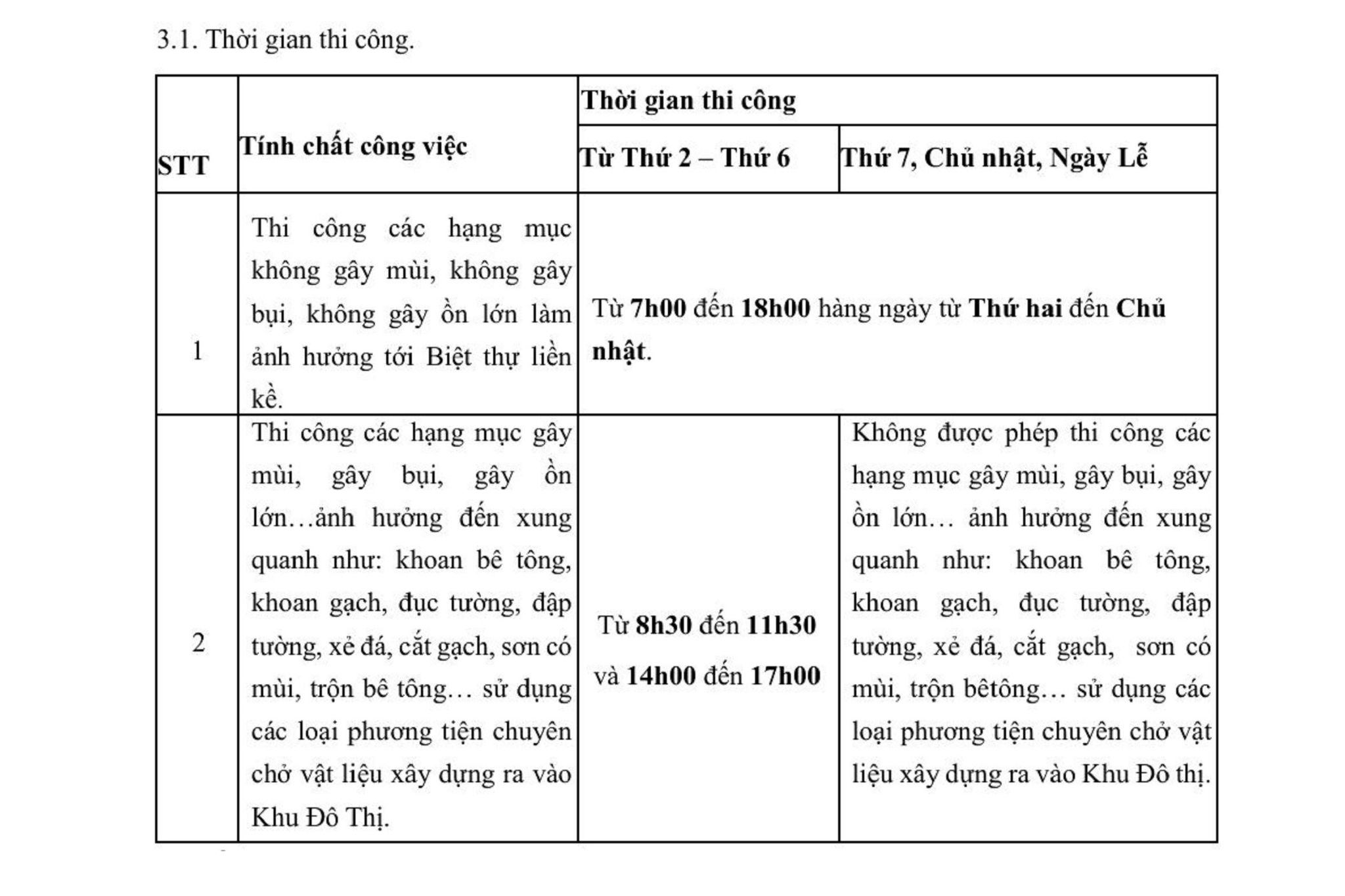

Trong thực tế thiết kế thi công trong Vinhomes, việc giới hạn thời gian gây ồn khiến tiến độ thi công dễ bị kéo dài nếu không có kế hoạch hợp lý.
Các hạng mục như đục phá, khoan cắt hoặc vận chuyển vật liệu nặng nên được sắp xếp đúng khung giờ cho phép, tránh bị Ban Quản lý nhắc nhở hoặc xử phạt.

Lưu ý:
- Trường hợp do yêu cầu kỹ thuật khi đổ bê tông phải kéo dài để đảm bảo chất lượng thì được ưu tiên đến không quá 22h00 nhưng phải báo trước 01 ngày và được sự đồng ý của CĐT/BQL và các chủ Biệt Thự xung quanh trước khi thi công.
- Trường hợp do tính chất khí hậu vùng miền, Chủ Biệt Thự được phép thi công ngoài thời gian quy định với điều kiện BQL đồng ý về thời gian, biện pháp thi công, đảm bảo tuân thủ Nội Quy Thi Công và được sự đồng thuận của các căn Biệt Thự lân cận.
- Phải đăng ký trước với CĐT/BQL để bố trí trực an ninh giám sát.
Trong mọi trường hợp, việc thi công không được tiến hành trước 7h00 hoặc sau 22h00.
Một trong những lưu ý khi thiết kế và thi công trong Vinhomes là việc xử lý vật liệu và tổ chức thi công phải diễn ra hoàn toàn trong phạm vi công trình.
- Không được phép xử lý vật liệu (trộn bê tông, cắt sắt, hàn…) trên vỉa hè, lòng đường, các khu vực chung, ngoài khu vực thi công theo quy định về che chắn.
- Các xe tải có trọng lượng trên 1,5 tấn khi đi lên vỉa hè để vận chuyển chạc thải/vật liệu cần xin cấp giấy ra vào theo quy định. Các xe chở vật tư vật liệu trong trọng tải cho phép chỉ được ra vào tại vị trí cổng Biệt Thự dành cho ô tô và đơn vị thi công có trách nhiệm kê bạt hoặc ván lót phạm vi vỉa hè cần sử dụng trong thời gian vận chuyển vật liệu, đất đào, rác trạc và hoàn trả vỉa hè sạch sẽ, đồng thời đăng ký với Ban Quản lý vận hành trước khi triển khai.

Trong quá trình thi công nội thất hoặc cải tạo biệt thự, rác thải xây dựng phát sinh rất nhiều. Theo quy định:
- Rác thải, phế liệu trong quá trình thi công như bao bì các loại, thùng chứa, lon sơn, phụ kiện điện nước, mốp xốp, tấm trần, thảm trải sàn, xà bần và các loại rác phế liệu khác phải để bên trong khu vực Thi Công và phải chuyển đi ngay tránh chất đống tại khu vực Thi Công.

Ngoài ra, đối với những hạng mục thi công có đào đất hoặc hệ thống kỹ thuật ngầm:
- Đối với hạng mục thi công bể ngầm, hệ ME ngầm: Xe Ô tô tải chờ sẵn trước cửa để xúc đất lên xe, trung chuyển về bãi tập kết tạm (nếu có – theo quy định của từng Khu Đô thị) hoặc mang đi ngay tại thời điểm thi công. Sau khi thi công xong và san lấp trở lại hạng mục ngầm, đảm bảo vệ sinh sạch sẽ toàn bộ khu vực chung của Khu Đô thị.
Đặc biệt cần lưu ý: KHÔNG được sử dụng vỉa hè để tập kết nguyên vật liệu, đất đào, rác, trạc.
Trong thực tế thi công, đây là quy định khá nghiêm vì nhiều công trình cải tạo thường tận dụng vỉa hè trước nhà để chứa vật liệu tạm thời. Vì vậy, khi thiết kế phương án thi công, đội ngũ thi công cần tính toán khu vực lưu trữ vật liệu ngay trong khuôn viên công trình hoặc bố trí vận chuyển theo từng đợt để tránh tồn đọng.
Tất cả các công trình trong biệt thự của Vin khi thi công đều phải đảm bảo hệ thống che chắn theo tiêu chuẩn.

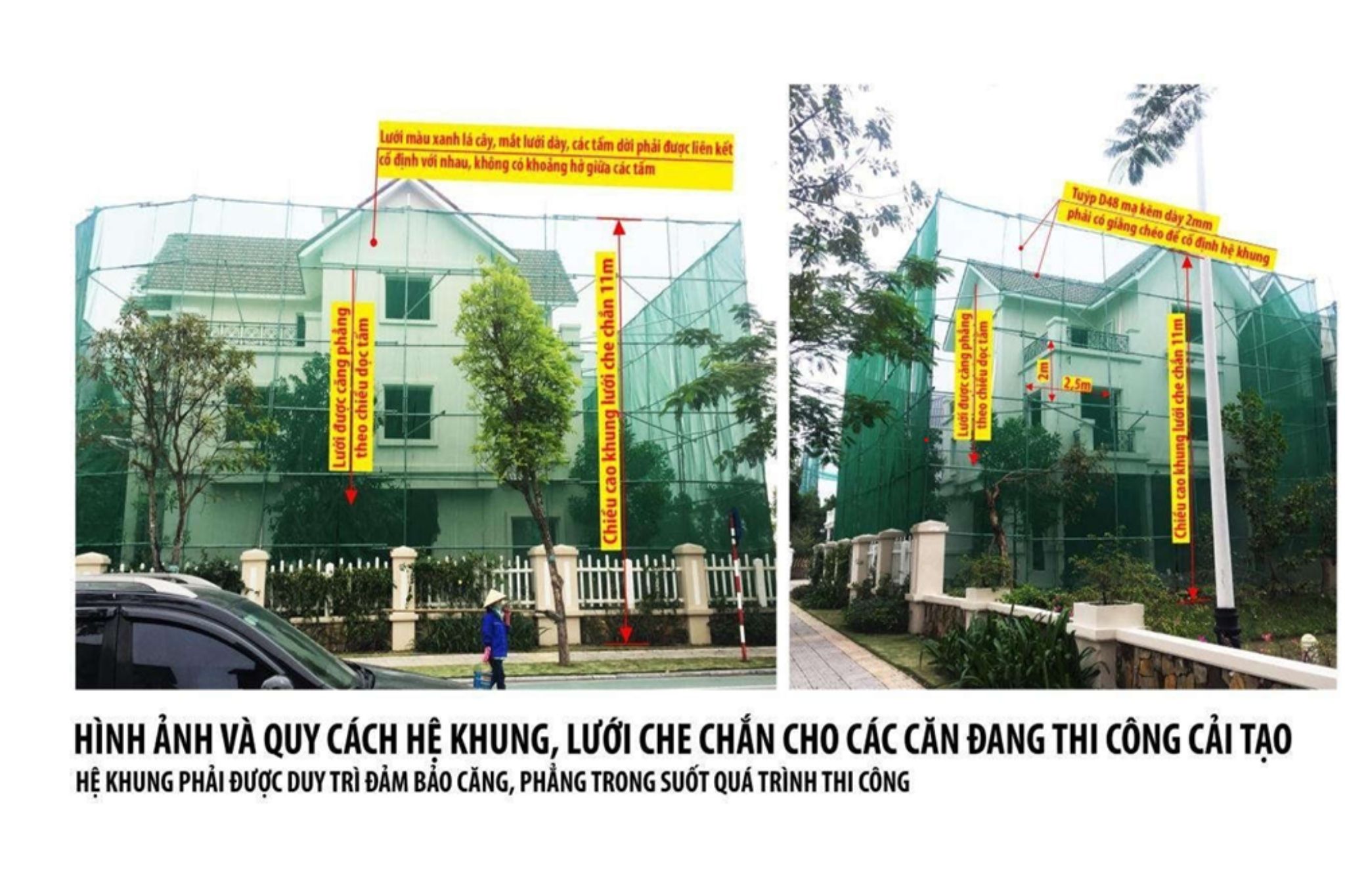

Lưới che chắn phải sử dụng đúng loại lưới màu xanh theo quy định của Chủ đầu tư hoặc Ban Quản lý. Trong trường hợp thi công gần khu vực có cư dân sinh sống hoặc khu công cộng, cần bổ sung thêm lớp bạt dứa để hạn chế bụi.
Hệ thống che chắn phải được căng phẳng, kín và đảm bảo không để bụi hoặc vật liệu rơi ra bên ngoài. Chiều cao che chắn phải kéo dài từ sân vườn lên đến chân mái dốc, tùy theo từng công trình.

Điều quan trọng là toàn bộ hoạt động thi công phải diễn ra trong phạm vi che chắn, không được thi công bên ngoài trong bất kỳ trường hợp nào.
Đối với các công trình có tập kết vật liệu hoặc đào bới trong sân vườn, phần sân vườn cũng phải được che chắn từ phía trong sát với tường rào.
Đối với các công trình chỉ thi công nội thất và không thay đổi mặt ngoài, vẫn có những yêu cầu riêng cần tuân thủ.
Các cửa kính mặt ngoài tại khu vực thi công phải dán show window hoặc decal theo quy định. Với biệt thự, nền phải là màu trơn kèm logo dự án.
Đối với các căn thuộc khu phố thương mại, phần hoarding có thể thiết kế theo màu sắc thương hiệu nhưng phải có đầy đủ thông tin liên hệ của nhà thầu hoặc Ban Quản lý.
Trong trường hợp này, toàn bộ hoạt động thi công phải diễn ra bên trong, không được quây che bên ngoài và tất cả vật liệu phải được tập kết trong công trình.
Điều này đồng nghĩa với việc không gian lưu trữ bị hạn chế, đòi hỏi phương án vận chuyển và thi công phải chia nhỏ theo từng giai đoạn.
Trong thiết kế thi công biệt thự của Vin, các hạng mục kỹ thuật không thể xử lý sau mà phải được tính toán ngay từ giai đoạn thiết kế.
Bình nước nóng và hệ thống năng lượng mặt trời được khuyến khích sử dụng dạng bình nằm, không lắp trên mái chéo mà phải đặt tại sân phơi và có phương án che chắn.

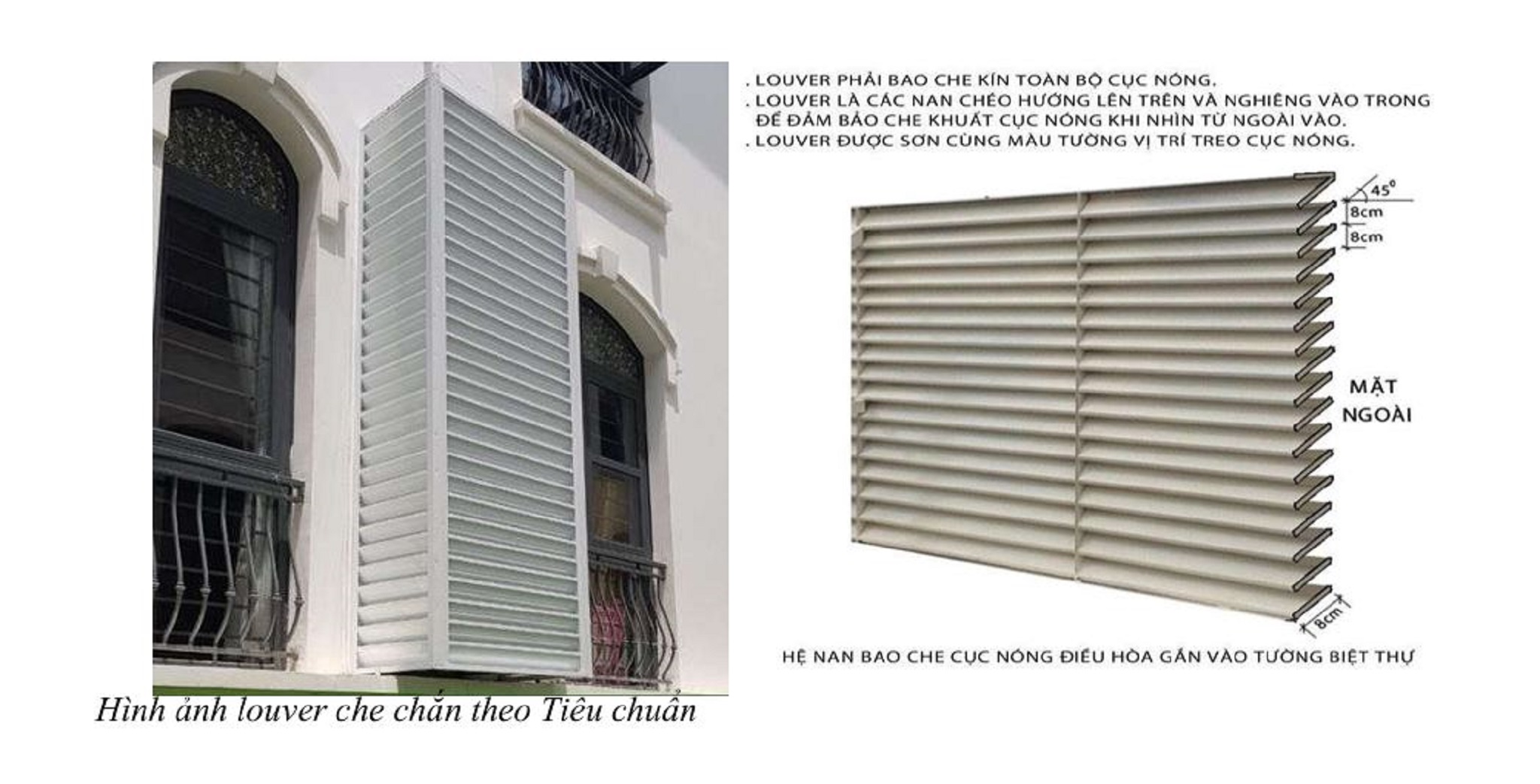

Cục nóng điều hòa phải đặt tại các vị trí khuất như tường hông hoặc phía sau, đồng thời cần có hệ nan che chắn và không được lắp trên mái chéo.
Hệ thống thoát nước phải được tách riêng giữa nước mưa và nước thải. Đối với shophouse kinh doanh ẩm thực, bắt buộc phải có bể tách mỡ riêng.
Đối với mái che hoặc mái kính, chỉ được sử dụng các vật liệu như kính cường lực hoặc nhựa màu theo quy định và không được dùng kính phản quang.
Nếu các hạng mục này không được tính toán đúng ngay từ đầu, việc sửa đổi sau này sẽ rất phức tạp.
Từ những lưu ý trên có thể thấy rằng, thiết kế thi công trong Vinhomes không chỉ là bài toán về không gian mà còn là bài toán về quy định và tổ chức thực hiện.
Chủ đầu tư nên chuẩn bị đầy đủ hồ sơ thiết kế trước khi triển khai, đồng thời nắm rõ các quy định liên quan đến thi công, vận chuyển và kỹ thuật.
Việc hợp tác với đơn vị thiết kế – thi công có kinh nghiệm trong các dự án Vinhomes sẽ giúp quá trình triển khai thuận lợi hơn, từ khâu xin phê duyệt đến thi công thực tế.
Khi hiểu rõ quy định ngay từ đầu và có phương án phù hợp, công trình sẽ hạn chế được rủi ro, đảm bảo tiến độ và đạt hiệu quả vận hành như mong muốn.
